Siatka na elewacji bez tynku do wiosny: wyjaśniamy, kiedy można przerwać prace ETICS na zimę, jak zabezpieczyć warstwę zbrojoną i co ocenić przed nałożeniem tynku po kilku miesiącach. bez ryzyka zimą

przez Natali Lipko
Siatka na elewacji bez tynku do wiosny: wyjaśniamy, kiedy można przerwać prace ETICS na zimę, jak zabezpieczyć warstwę zbrojoną i co ocenić przed nałożeniem tynku po kilku miesiącach. bez ryzyka zimą

Siatka na elewacji bez tynku do wiosny nie musi automatycznie oznaczać uszkodzenia ocieplenia. Kluczowe jest jednak to, w jakim stanie zakończono prace, jak informuje redakcja domenzi.pl. Jeżeli siatka z włókna szklanego została prawidłowo zatopiona w zaprawie i powstała kompletna, związana warstwa zbrojona ETICS, kilkumiesięczna przerwa przed nałożeniem tynku może być technicznie możliwa. Część producentów wprost przewiduje nawet zabezpieczenie takiej powierzchni gruntem na okres zimowy.

Zupełnie inaczej wygląda sytuacja, gdy „siatka jest na elewacji” dosłownie: włókno pozostaje odsłonięte, miejscami wystaje z zaprawy albo materiał został tylko przyłożony do styropianu i nie jest całkowicie zatopiony. Taki etap nie jest gotową warstwą ochronną. Według definicji stosowanej przez Instytut Techniki Budowlanej warstwa zbrojona składa się z zaprawy lub masy klejącej oraz zatopionej w niej siatki; sama widoczna siatka nie spełnia więc tej funkcji.

Najkrótsza odpowiedź brzmi zatem: dom można w wielu przypadkach pozostawić do wiosny bez tynku dekoracyjnego, ale nie powinno się pozostawiać go z nieukończoną, odsłoniętą siatką. Przed zimą trzeba również sprawdzić dokumentację konkretnego systemu ocieplenia, stan warstwy zbrojonej, strefę cokołową, parapety, obróbki i miejsca, którymi woda może dostać się za ocieplenie.

Siatka bez tynku i odsłonięta siatka to nie to samo

W rozmowach na budowie oba przypadki często określa się tak samo: „styropian jest zaciągnięty siatką, tynku jeszcze nie ma”. Technicznie różnica jest jednak zasadnicza.

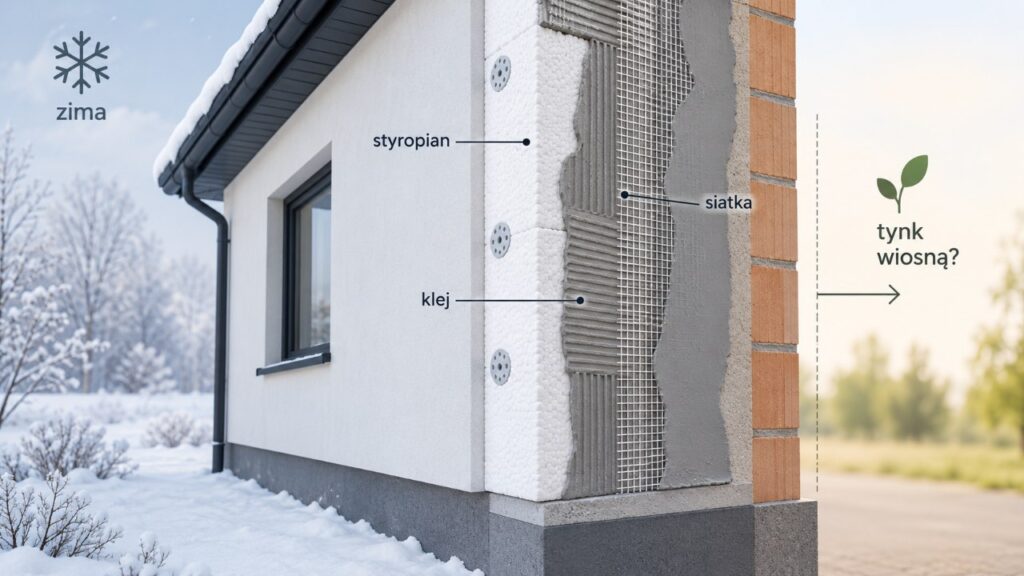

W prawidłowo wykonanym systemie ETICS siatka nie tworzy osobnej zewnętrznej powłoki. Powinna znajdować się wewnątrz warstwy zbrojonej, wykonanej z materiału przewidzianego przez producenta systemu. Instytut Techniki Budowlanej opisuje warstwę zbrojoną jako zaprawę lub masę z zatopioną siatką zbrojącą z włókna szklanego. Dopiero na takie podłoże, bezpośrednio albo po wykonaniu warstwy gruntującej, nakładana jest wyprawa tynkarska.

„Warstwa zbrojona […] składa się z zaprawy lub masy klejącej z zatopioną siatką zbrojącą” — Instytut Techniki Budowlanej, WO-KOT/04/02 dla systemów ETICS.

Jeżeli po zakończeniu prac na ścianie widać jedynie delikatny rysunek oczek pod cienką warstwą masy, nie musi to jeszcze oznaczać błędu. Ocenia się grubość, ciągłość i położenie zbrojenia zgodnie z wymaganiami zastosowanego systemu.

Problem zaczyna się wtedy, gdy włókna są rzeczywiście odsłonięte, siatkę można dotknąć bezpośrednio albo pojawiają się jej luźne krawędzie. Nie należy uznawać takiej powierzchni za gotową do zimowania tylko dlatego, że płyty termoizolacyjne są już przykryte.

Stan elewacji przed zimąCzy można rozważyć pozostawienie do wiosny?Co zrobić
Siatka prawidłowo zatopiona, warstwa zbrojona ciągła i związanaTak, jeśli pozwala na to technologia systemuSprawdzić dokumentację i ewentualnie zastosować grunt ochronny
Siatka miejscami odsłoniętaNie w takim stanieUzupełnić warstwę zgodnie z technologią
Luźne fragmenty siatkiNieNaprawić przed okresem zimowym
Sam styropian bez warstwy zbrojonejNie powinien pozostać bez odpowiedniego zabezpieczeniaDokończyć etap przewidziany przez system
Warstwa zbrojona spękana lub wypłukanaWymaga oceny i naprawyUsunąć przyczynę, naprawić wadliwe miejsca
Warstwa zbrojona wykonana prawidłowo i zagruntowana zgodnym gruntemNajbezpieczniejszy wariant przerwania pracKontrolować odwodnienie i stan elewacji

Czy warstwa zbrojona może przezimować bez tynku?

Może, ale nie istnieje jedna uniwersalna reguła mówiąca, że każda zaprawa z siatką bez problemu wytrzyma od października do kwietnia. ETICS jest kompletnym systemem, a jego elementy powinny być stosowane zgodnie z dokumentacją producenta. ITB wymienia jako składniki takiego układu między innymi materiał termoizolacyjny, zaprawę warstwy zbrojonej, siatkę, ewentualny grunt oraz wyprawę tynkarską.

Bardzo konkretną odpowiedź daje dokumentacja Ceresit CT 16. Producent wskazuje, że grunt kwarcowy może zostać wykorzystany jako warstwa ochronna, gdy prace elewacyjne trzeba przerwać na zimę. Jeżeli przerwa przekracza pół roku, Ceresit zaleca ponowienie aplikacji przed dalszym etapem.

„Może być stosowany jako warstwa ochronna na sezon zimowy” — informuje Ceresit w dokumentacji gruntu kwarcowego CT 16.

Nie oznacza to jednak, że CT 16 można bez sprawdzenia nałożyć na dowolny system innej marki. Najpierw trzeba ustalić, jaki zestaw ETICS znajduje się na budynku i czy producent przewiduje takie rozwiązanie.

Podobnie Caparol odnosi się w dokumentacji swoich tynków do warstw zbrojonych, które były narażone na dłuższy przestój, wskazując wprost jako przykład przerwę zimową. Warstwy zwietrzałe po takim okresie producent zaleca ponownie przygotować i zagruntować przed tynkowaniem.

To ważny szczegół: zimowanie warstwy zbrojonej nie oznacza, że w kwietniu można bez kontroli otworzyć wiadro tynku i zacząć pracę.

Co może wydarzyć się z elewacją przez kilka miesięcy bez tynku?

Tynk cienkowarstwowy jest zewnętrzną częścią systemu elewacyjnego. Warstwa zbrojona pełni funkcję konstrukcyjno-ochronną dla powierzchni ocieplenia, ale nie należy automatycznie traktować jej jak docelowego wykończenia fasady.

Przez kilka miesięcy będzie narażona na deszcz, śnieg, mróz, promieniowanie słoneczne, wiatr oraz cykle zwilżania i wysychania. Skala ryzyka zależy od rodzaju materiału, ekspozycji ściany, jakości robót oraz detali budynku.

Najczęściej trzeba kontrolować:

  • spękania i rysy;
  • wypłukanie lub osypywanie powierzchni;
  • odsłonięcie siatki;
  • zabrudzenia i naloty;
  • miejscowe zawilgocenia;
  • wodę spływającą spod parapetów;
  • przecieki w strefie dachu;
  • nieukończone obróbki blacharskie;
  • cokół narażony na wodę rozbryzgową;
  • miejsca montażu rusztowania;
  • połączenia przy oknach i drzwiach;
  • górne zakończenia ocieplenia.

Szczególnie groźna bywa nie sama powierzchnia dużej, równej ściany, lecz detal, przez który woda zaczyna dostawać się za system ocieplenia.

Dlatego przed pozostawieniem domu na zimę należy sprawdzić rynny i odprowadzenie wody. Woda przelewająca się z dachu albo spływająca po fasadzie miesiącami jest znacznie większym problemem niż pojedynczy deszcz. Przydatny jest tu materiał o tym, jak sprawdzić rynny po nawałnicy i uniknąć zalania elewacji, dachu oraz fundamentów.

Siatka na elewacji bez tynku do wiosny: czy można zostawić ocieplony dom tak na zimę

Czy przed zimą warto zagruntować warstwę zbrojoną?

W wielu systemach — tak, ale decyzja powinna wynikać z instrukcji konkretnego zestawu, a nie z uniwersalnej zasady „każdy grunt zabezpieczy elewację”.

Grunt kwarcowy stosowany pomiędzy warstwą zbrojoną a tynkiem może ograniczać chłonność podłoża, wyrównywać powierzchnię i poprawiać warunki późniejszego nakładania wyprawy. Ceresit podaje dodatkowo, że CT 16 jest wodoodporną dyspersją przeznaczoną właśnie do gruntowania pod tynki cienkowarstwowe oraz że może pełnić funkcję ochronną podczas zimowej przerwy.

Nie wszystkie systemy wymagają jednak identycznego gruntu. Są także rozwiązania, w których wybrana masa zbrojąca została przewidziana jako bezpodkładowa. ATLAS podaje na przykład, że przy określonych produktach systemowych gruntowanie przed wykonaniem tynku nie jest wymagane.

Dlatego poprawne pytanie nie brzmi: „czy kupić grunt?”, lecz:

  1. Jaki dokładnie system ETICS zastosowano?
  2. Jaką zaprawę wykorzystano do wykonania warstwy zbrojonej?
  3. Jaki tynk ma być nakładany wiosną?
  4. Czy producent przewiduje preparat gruntujący między tymi warstwami?
  5. Czy ten grunt może służyć jako zabezpieczenie podczas dłuższej przerwy?

Mieszanie przypadkowych produktów różnych producentów tylko po to, aby „zamknąć elewację przed zimą”, może oznaczać odejście od przebadanego układu systemowego.

Warstwa zbrojona została właśnie wykonana — mróz jest ważniejszy niż termin w kalendarzu

Jeżeli prace kończą się późną jesienią, ryzyko dotyczy nie tylko kolejnych miesięcy. Pierwszym krytycznym momentem jest okres wiązania świeżej zaprawy.

Niska temperatura i wysoka wilgotność wydłużają wiązanie materiałów elewacyjnych. ATLAS zwraca na to uwagę w opisie systemu przeznaczonego do robót jesienno-zimowych i dopiero dla specjalnie dobranego zestawu deklaruje możliwość prowadzenia części prac przy temperaturze dochodzącej do 0°C.

„Niska temperatura i wysoka wilgotność znacznie wydłużają proces wiązania” — ATLAS, opis zestawu do prac jesienno-zimowych.

Nie należy z tego wyciągać wniosku, że każdą zwykłą zaprawę elewacyjną można nakładać przy 0°C. Specjalny system zimowy jest właśnie wyjątkiem wynikającym ze składu i dokumentacji konkretnych produktów.

Dla wielu materiałów elewacyjnych standardowe wymagania zaczynają się w okolicy +5°C. Przykładowa dokumentacja Sto dla materiałów elewacyjnych podaje minimalną temperaturę podłoża i powietrza +5°C, ale w każdym przypadku pierwszeństwo ma karta zastosowanego produktu.

Jeżeli warstwa zbrojona została wykonana kilka godzin przed nocnym przymrozkiem, pytanie o możliwość pozostawienia jej do wiosny jest drugorzędne. Najpierw trzeba ustalić, czy w ogóle prawidłowo związała.

Deszcz przed zimą: największy problem zaczyna się w detalach

Prawidłowo związana masa elewacyjna przeznaczona do stosowania na zewnątrz jest przygotowana na oddziaływanie warunków atmosferycznych w zakresie określonym przez producenta. To jednak nie oznacza, że niedokończoną fasadę można pozostawić bez sprawdzenia wszystkich miejsc odprowadzających wodę.

Największej kontroli wymagają okolice parapetów, dachu, balkonów, attyk, daszków i cokołów.

Jeżeli parapet nie ma jeszcze prawidłowego zakończenia albo obróbka kieruje wodę bezpośrednio na powierzchnię elewacji, każdy jesienny deszcz będzie moczył to samo miejsce.

Podobny mechanizm opisano w analizie dlaczego ściana może moknąć mimo szczelnej rynny. Woda może trafiać na fasadę przez błędy przy okapie, obróbkach lub rurach spustowych, mimo że same połączenia rynny nie przeciekają.

Przed zimą trzeba więc obejść budynek po opadach i sprawdzić, czy na warstwie zbrojonej powstają stale mokre pasy.

Co koniecznie zrobić przed pozostawieniem elewacji do wiosny?

Najpierw należy ustalić nazwę systemu i użytych materiałów. Bez tego wykonawca może jedynie zgadywać, jaki sposób zabezpieczenia przewidział producent.

Następnie trzeba obejrzeć całą fasadę, najlepiej przy świetle padającym z boku. Łatwiej wtedy zauważyć wgłębienia, nierówności, rysy oraz miejscowe odsłonięcie siatki.

Kontrola samej warstwy zbrojonej

Sprawdzić należy:

  • czy cała powierzchnia jest ciągła;
  • czy siatka została zatopiona w zaprawie;
  • czy nie wystają luźne brzegi;
  • czy zakłady siatki nie rozchodzą się;
  • czy naroża są wykonane i zabezpieczone;
  • czy przy otworach okiennych wykonano wymagane zbrojenia;
  • czy na powierzchni nie ma świeżych pęknięć;
  • czy masa nie osypuje się po potarciu;
  • czy nie ma miejsc wypłukanych przez deszcz;
  • czy nie wykonano przypadkowych napraw innym materiałem.

Kontrola wody

Oddzielnie należy przejść cały obwód budynku i sprawdzić:

  • rynny;
  • rury spustowe;
  • obróbki dachu;
  • parapety;
  • daszki;
  • krawędzie balkonów;
  • cokół;
  • miejsca przy gruncie;
  • otwarte zakończenia systemu;
  • wszystkie penetracje elewacji.

W przypadku pozostawienia niedokończonego budynku na kilka miesięcy odwodnienie staje się priorytetem.

Jeżeli materiały albo część wykonanej izolacji zostały wcześniej mocno zamoczone podczas opadów, pomocny będzie również poradnik co zrobić z materiałami budowlanymi po deszczu i jak ocenić ich stan przed dalszym użyciem.

Czy lepiej położyć tynk teraz, czy poczekać do wiosny?

Dokończenie elewacji „za wszelką cenę”, gdy pogoda już nie zapewnia parametrów wymaganych przez producenta, nie jest lepszym rozwiązaniem tylko dlatego, że ściana będzie miała tynk.

Tynkowanie wymaga odpowiednich warunków nie tylko w chwili rozpoczęcia pracy. Liczą się także kolejne godziny i pierwsza noc. Niska temperatura, wysoka wilgotność, mgła, rosa i deszcz mogą wydłużać wysychanie oraz wpływać na świeżą wyprawę.

W szczegółowej analizie tynkowania elewacji jesienią wskazano, że samo 15–18°C podczas pracy nie przesądza jeszcze o bezpieczeństwie robót — trzeba sprawdzić również temperaturę ściany, nocne minimum, wilgotność i ryzyko kondensacji.

Jeżeli prognoza nie daje stabilnego okna technologicznego, znacznie rozsądniejsze jest prawidłowe zakończenie i zabezpieczenie warstwy zbrojonej niż nakładanie tynku tuż przed serią zimnych nocy.

WarunkiRozsądna decyzja
Stabilne temperatury w zakresie produktu, brak deszczu i rosyMożna rozważyć dokończenie
Nocne temperatury zbliżają się do minimum produktuLepiej nie ryzykować
Prognozowane przymrozkiPrzerwać zwykłe mokre prace
Warstwa zbrojona nie jest gotowaNajpierw prawidłowo zakończyć ten etap
Warstwa jest gotowa, ale brak okna na tynkZabezpieczyć zgodnie z systemem i wrócić wiosną
Ekipa proponuje „zrobić tynk szybko przed mrozem”Sprawdzić kartę produktu zamiast kierować się terminem ekipy

Co sprawdzić wiosną przed położeniem tynku?

Po kilku miesiącach ekspozycji nie należy traktować warstwy zbrojonej jak świeżo wykonanej.

Najpierw trzeba usunąć kurz, zabrudzenia i ocenić stan całej powierzchni. Szczególną uwagę należy zwrócić na miejsca stale narażone na wodę, północne elewacje, cokół, strefę pod parapetami i górne partie ścian.

Caparol w dokumentacji tynków wprost przewiduje sytuację, w której warstwa zbrojona była wystawiona na dłuższy przestój, na przykład przez zimę. Producent zaleca wtedy odpowiednie ponowne przygotowanie i gruntowanie zwietrzałej warstwy przed dalszym wykonaniem wyprawy.

Przed tynkowaniem warto wykonać kolejno:

  1. oględziny całej elewacji;
  2. kontrolę rys i uszkodzeń;
  3. sprawdzenie, czy warstwa jest nośna;
  4. oczyszczenie powierzchni;
  5. usunięcie lokalnych nalotów zgodnie z technologią;
  6. naprawę uszkodzonych fragmentów;
  7. wysuszenie powierzchni;
  8. zastosowanie gruntu wymaganego przez system;
  9. kontrolę pogody na okres nakładania i wiązania tynku.

Nie powinno się przykrywać tynkiem rysy tylko po to, aby przestała być widoczna. Jeżeli pęknięcie przechodzi przez warstwę zbrojoną, najpierw trzeba ustalić jego przyczynę.

Siatka na elewacji bez tynku do wiosny: czy można zostawić ocieplony dom tak na zimę

Tynk nie powinien być nakładany na mokrą warstwę po zimie

Wiosenne słońce potrafi bardzo szybko osuszyć wierzchnią część fasady, ale powierzchnia od strony północnej albo miejsca przy cokole mogą nadal pozostawać wilgotne.

Dokumentacje producentów konsekwentnie wymagają nośnego, przygotowanego podłoża. Przykładowo Caparol wskazuje, że podłoże powinno być suche i odpowiednio przygotowane, a przy trudniejszych warunkach atmosferycznych czas schnięcia materiałów wydłuża się.

Nie należy również rozpoczynać tynkowania bezpośrednio po kilku dniach intensywnego deszczu tylko dlatego, że prognoza na dzień robót jest słoneczna.

Liczy się stan ściany, a nie wyłącznie temperatura powietrza o godzinie rozpoczęcia pracy.

Najczęstsze błędy przy pozostawianiu ocieplenia bez tynku

Pierwszym jest uznanie, że „siatka jest, więc elewacja jest zabezpieczona”. Siatka musi być prawidłowo zatopiona.

Drugim — nakładanie przypadkowego gruntu bez sprawdzenia kompatybilności z systemem.

Trzecim — pozostawienie niedokończonych parapetów i obróbek, przez które woda przez całą zimę trafia w jedno miejsce.

Czwartym — zbyt późne wykonanie warstwy zbrojonej, kiedy zaprawa nie ma warunków do prawidłowego związania przed nocnym spadkiem temperatury.

Piątym — tynkowanie wiosną bez ponownej kontroli podłoża.

Szóstym — mechaniczne przykrywanie wszystkich rys nową warstwą bez ustalenia, dlaczego powstały.

Siódmym — mieszanie elementów kilku różnych systemów ociepleniowych bez potwierdzenia zgodności.

Wytyczne systemowe Sto również podkreślają, że dokumentację techniczną poszczególnych materiałów i ocenę techniczną całego systemu trzeba uwzględniać dla konkretnej realizacji.

Pytania i odpowiedzi

Czy można zostawić siatkę na elewacji bez tynku do wiosny?

Tak, jeżeli chodzi o prawidłowo wykonaną i związaną warstwę zbrojoną z zatopioną siatką, a producent systemu dopuszcza taki sposób przerwania prac. Odsłoniętej siatki nie należy traktować jak gotowej warstwy ochronnej.

Czy trzeba zagruntować elewację przed zimą?

Zależy od systemu. Ceresit CT 16 może być stosowany jako warstwa ochronna podczas zimowej przerwy, ale inne systemy mogą mieć odmienne rozwiązania. Zawsze trzeba sprawdzić kartę zastosowanego systemu.

Czy mróz zniszczy prawidłowo wykonaną warstwę zbrojoną?

Największe ryzyko występuje wtedy, gdy mróz pojawia się zanim świeża zaprawa prawidłowo zwiąże. Gotowy produkt należy oceniać według jego dokumentacji i stanu powierzchni po zimie.

Czy można wiosną od razu położyć tynk?

Nie należy robić tego automatycznie. Po kilkumiesięcznym przestoju trzeba skontrolować czystość, nośność, rysy, zawilgocenie i ewentualne zwietrzenie powierzchni. Niektórzy producenci przewidują ponowne gruntowanie po zimowej przerwie.

Co zrobić, jeśli siatka jest miejscami widoczna?

Jeżeli jest faktycznie odsłonięta, należy przed zimą sprawdzić wykonanie warstwy i uzupełnić ją materiałem przewidzianym w danym systemie. Sam tynk dekoracyjny nie powinien być używany do ukrywania źle wykonanej warstwy zbrojonej.

Czy lepiej tynkować w listopadzie, żeby nie zostawiać ściany do wiosny?

Nie, jeśli warunki nie spełniają wymagań materiału. Stabilna, poprawnie wykonana i zabezpieczona warstwa zbrojona może być bezpieczniejsza niż tynk nakładany tuż przed przymrozkiem, deszczem lub bardzo wilgotną nocą.

Co zatem zrobić przed zimą?

Jeżeli siatka na elewacji bez tynku do wiosny oznacza kompletną warstwę zbrojoną, nie ma podstaw do automatycznego zrywania prac i pośpiesznego tynkowania przy złej pogodzie. Najpierw trzeba potwierdzić system, sprawdzić warstwę, zamknąć wszystkie drogi dla wody i — jeżeli wymaga tego producent — zastosować kompatybilny grunt zabezpieczający.

Jeżeli natomiast siatka jest odsłonięta, miejscami luźna albo warstwa została wykonana tuż przed przymrozkiem, takiego stanu nie powinno się pozostawiać bez kontroli. Tynk może poczekać do wiosny; wadliwa lub nieukończona warstwa zbrojona nie powinna.

Przy planowaniu kolejnych prac warto także sprawdzić których robót budowlanych nie rozpoczynać przed serią chłodnych i wilgotnych nocy, ponieważ dokładnie te same ograniczenia dotyczą świeżych zapraw, tynków i innych mokrych procesów wykonywanych późną jesienią.

Do kontroli przed zimą wystarczy przyjąć jedną zasadę: nie sprawdzać tylko tego, czy na ścianie „jest siatka”, lecz czy wykonano pełną warstwę zbrojoną zgodną z dokumentacją systemu i czy przez kolejne miesiące woda nie będzie miała drogi pod ocieplenie.
